Bautagebuch – Baufortschritt im Baugebiet Neue Ludwigvorstadt

  1. Aktuelle Seite:
  2. Startseite >>
  3. Baufortschritt
  • 07.2020
  • 06.2020
  • 04./05.2020
  • 03.2020
  • 01.2020
  • 11.2019
  • 10.2019
  • 07.2019
  • 06.2019
  • 05.2019
  • 02.-04.2019
  • 05.-12.2018
  • 04.2018
  • 03.2018
  • 03.2018
  • 02.2018
  • 01.2018
  • 12.2017
  • 11.2017
  • 10.2017
  • 09.2017
  • 08.2017
  • 07.2017
  • 06.2017
  • 05.2017
  • 04.2017
  • 03.2017
  • 02.2017
  • 01.2017
  • 12.2016
  • 11.2016
  • 10.2016
  • 09.2016
  • 08.2016
  • 07.2016
  • 06.2016
  • 05.2016
  • 04.2016
  • 03.2016
  • 02.2016
  • 01.2016
  • 12.2015
  • 11.2015
  • 10.2015
  • 09.2015
  • 08.2015
  • 07.2015
  • 06.2015
  • 05.2015
  • 04.2015
  • 03.2015
  • 02.2015
  • 01.2015
  • 12.2014
  • 11.2014
  • März

    Juli 2020

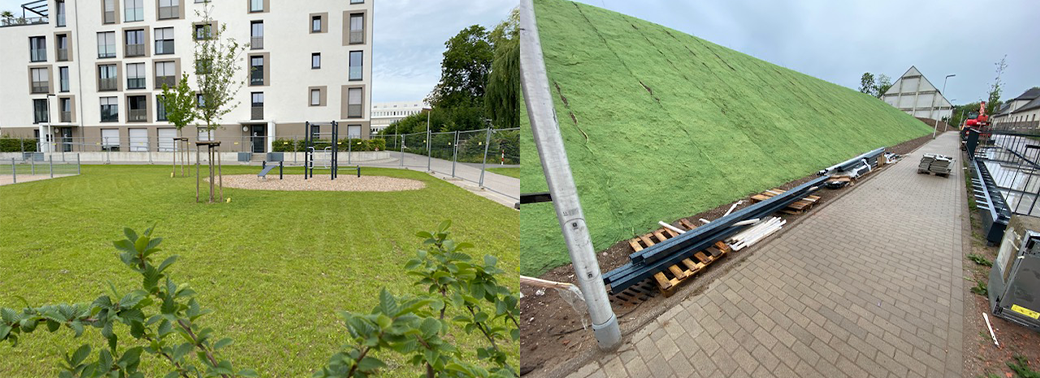

    Die Erschließungsmaßnahmen sind weitestgehend abgeschlossen und die Flächen werden an die Stadt Rastatt übergeben.

  • März

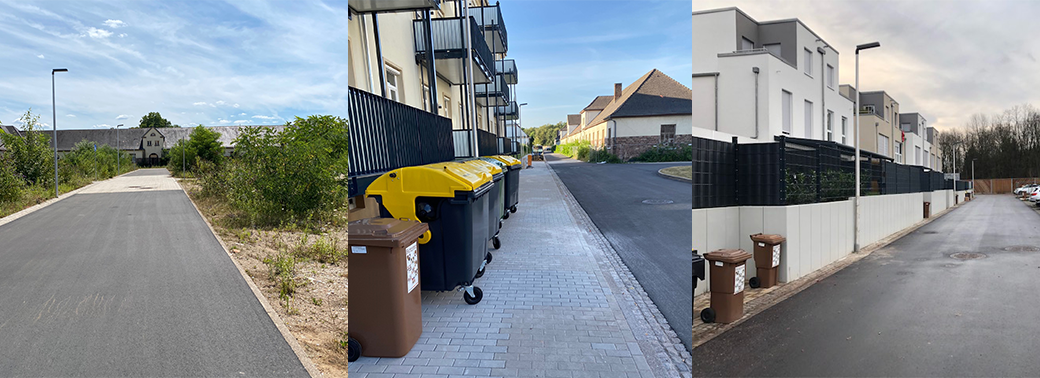

    Juni 2020

    Fertigstellung der restlichen Straßenflächen.

  • März

    April/Mai 2020

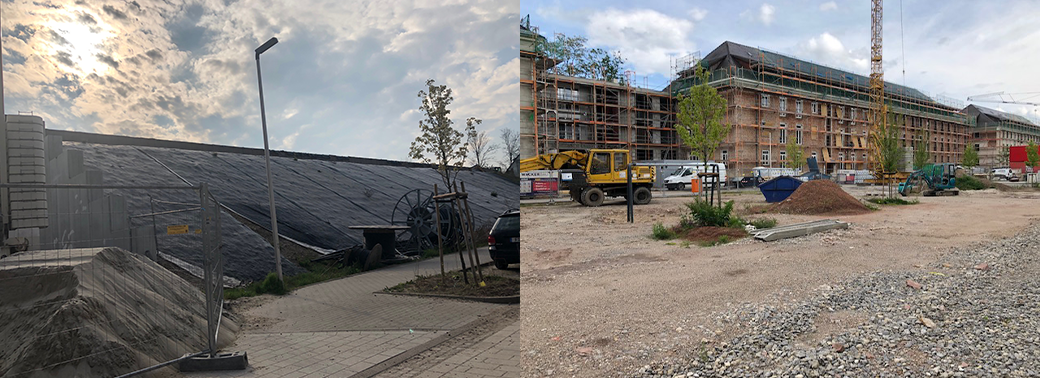

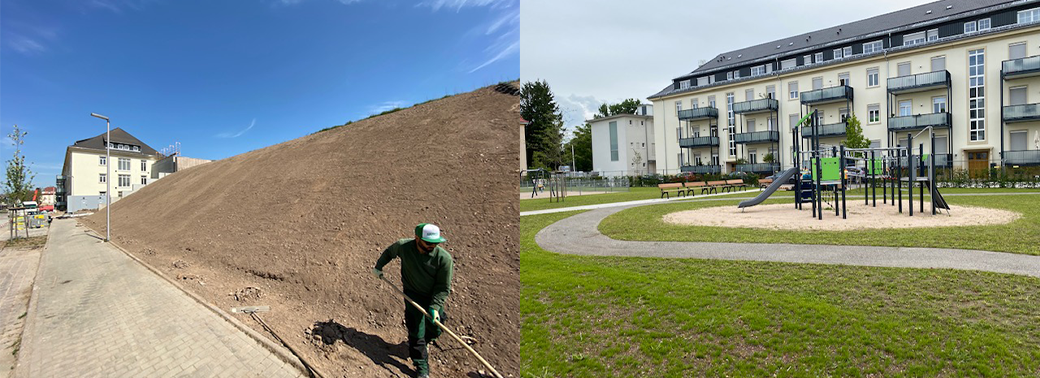

    BArbeiten an Lärmschutzwall und Spielplatz werden abgeschlossen.

  • März

    März 2020

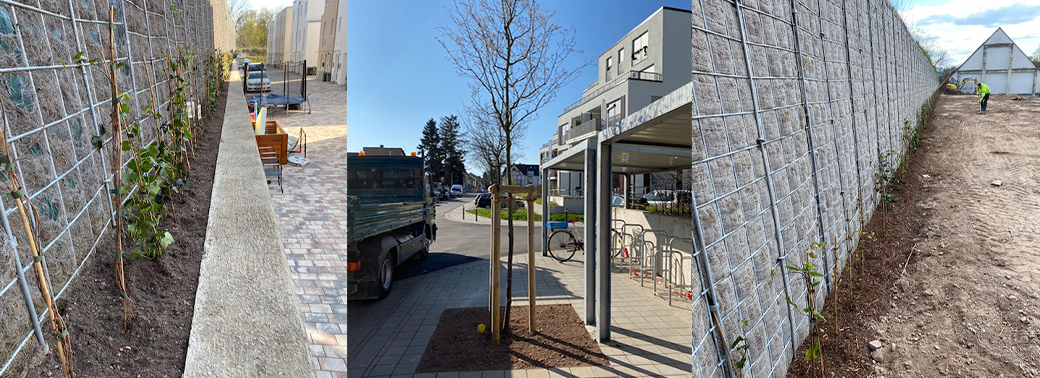

    Begrünung der Lärmschutzwände und weitere Bäume werden gepflanzt.

  • März

    Januar 2020

    Weitere Erschließungsmaßnahmen erfolgen.

  • März

    November 2019

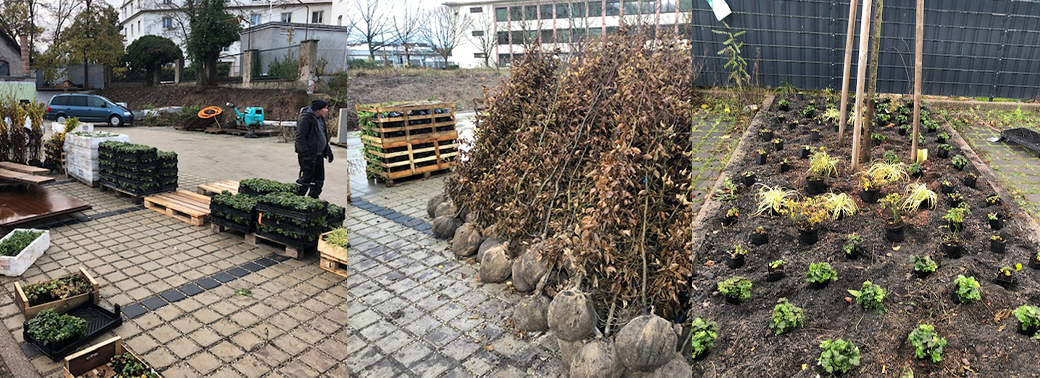

    Pflanzarbeiten Begleitgrün.

  • März

    Oktober 2019

    Asphaltierungsarbeiten / Aufbringung der Feindecke ½.

  • März

    Juli 2019

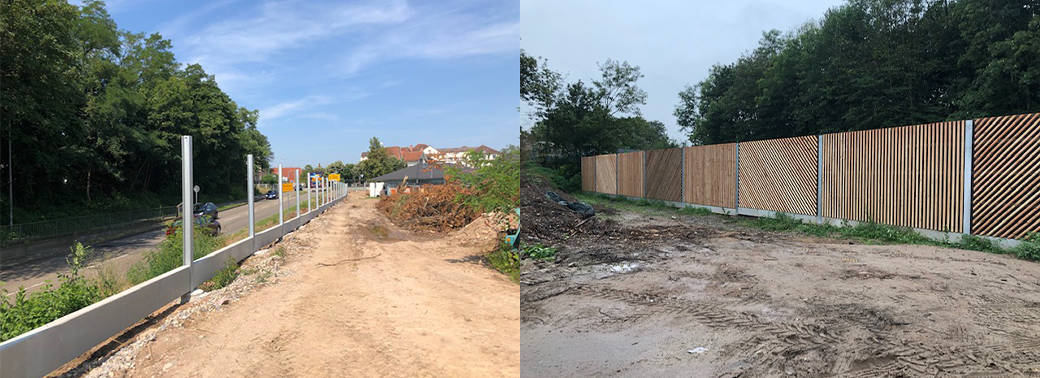

    Erstellung der Lärmschutzwand nach Süden.

  • März

    Juni 2019

    Arbeiten an der Parkanlage und dem Spielplatz laufen an.

  • März

    Mai 2019

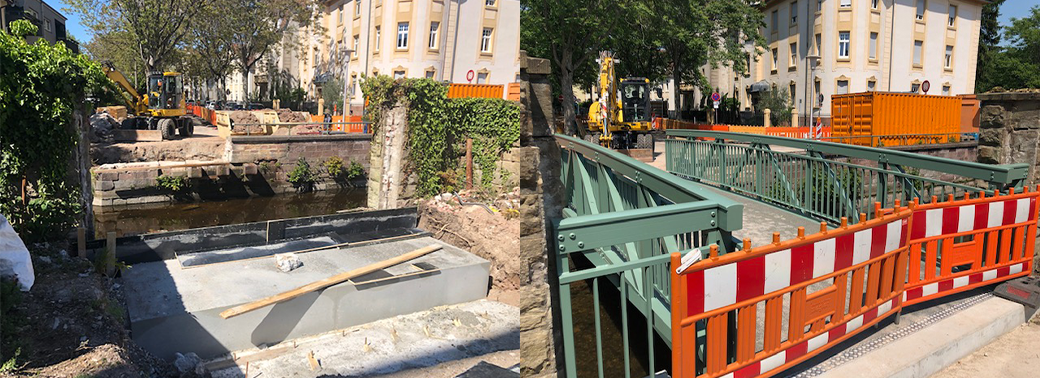

    Bau Fuß-Rad Brücke über Gewerbekanal.

  • März

    Feb. - April 2019

    Arbeiten an Lärmschutzwall und öffentlichen Bereichen.

  • März

    Mai - Dezember 2018

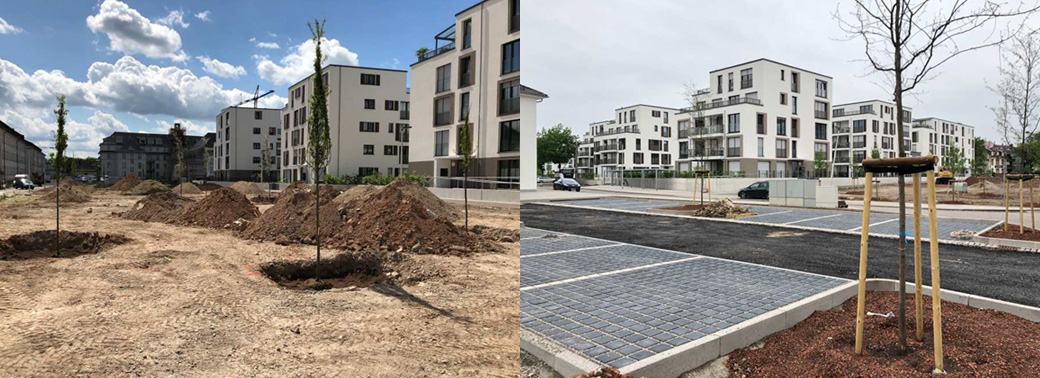

    Beginn der Arbeiten an den öffentlichen Bereichen. Öffentliche Stellplätze werden erstellt und die Arbeiten an den Außenanlagen sind ebenfalls in vollem Gange.

  • März

    April 2018

    Die Arbeiten am 2. Bauabschnitt sind vollständig abgeschlossen und die Arbeiten an den öffentlichen Bereichen beginnen.

  • März

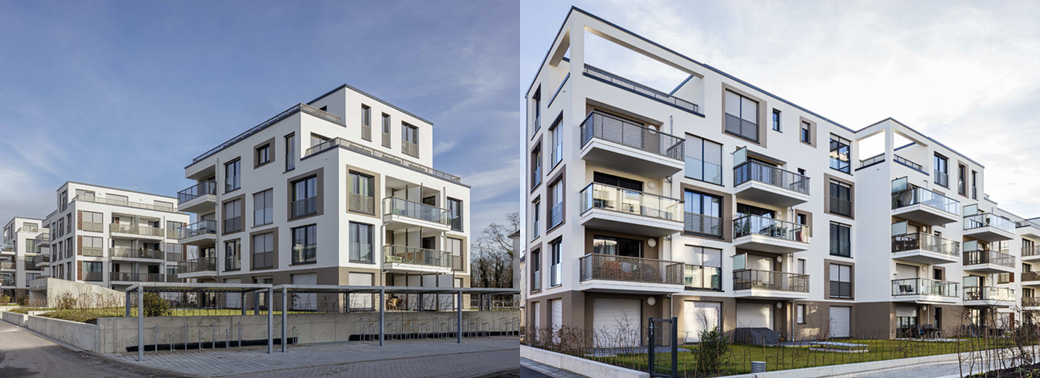

    März 2018

    Damit ist der Bereich Geschosswohnungsbau mit 9 Häusern und 123 Wohneinheiten seitens der Falk Gruppe in nur ca. 27 Monaten auf dem Gelände abgeschlossen.

  • März

    März 2018

    Die vier Häuser F-I mit insgesamt 50 Wohneinheiten werden an den Eigentümer übergeben und die Wohnungen können angemietet werden.

  • Februar

    Februar 2018

    Die Außenanlage des zweiten Bauabschnitts ist weitestgehend fertiggestellt und die lichtdurchfluteten Wohnungen können abgenommen und übergeben werden.

  • Januar

    Januar 2018

    Die Abnahme der Häuser F-I des zweiten Bauabschnitts kann erfolgen. Die Arbeiten an den Außenanlagen schreiten weiterhin gut voran.

  • Dezember

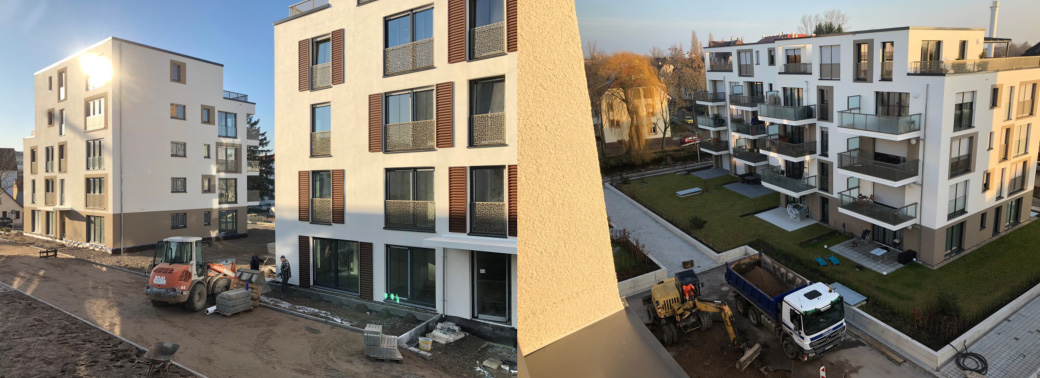

    Dezember 2017

    Die Arbeiten an den Außenanlagen laufen auf Hochtouren. Auch die Erschließungsarbeiten gehen in die Endphase.

  • November

    November 2017

    Die Häuser G und I sind fertiggestellt! Es laufen die Vorbereitungen und der Feinschliff für die Abnahme & Übergabe.

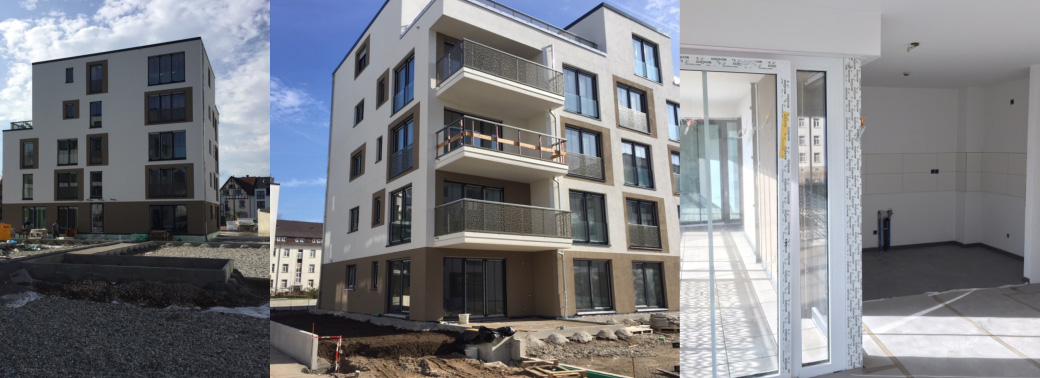

  • Oktober

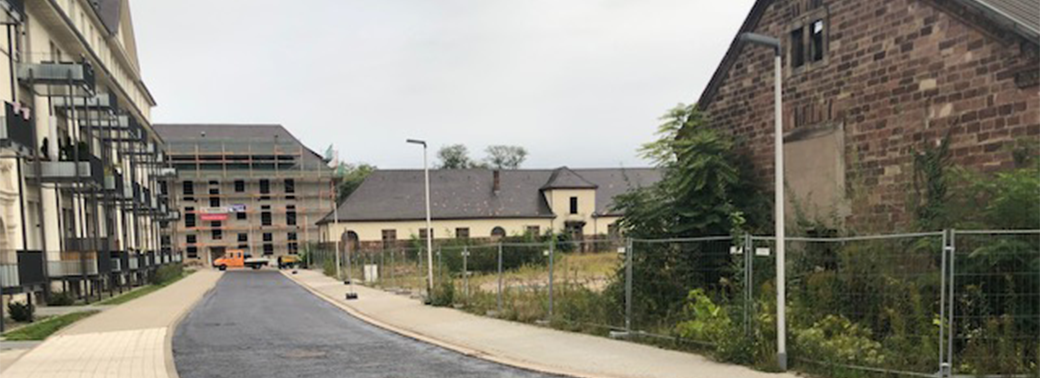

    Oktober 2017

    Die Häuser (F-I) des zweiten Bauabschnitts sind bereits alle ausgerüstet. Die Arbeiten an den Außenanlagen haben begonnen und die Maler- und Bodenbelagsarbeiten laufen auf Hochtouren.

  • September

    September 2017

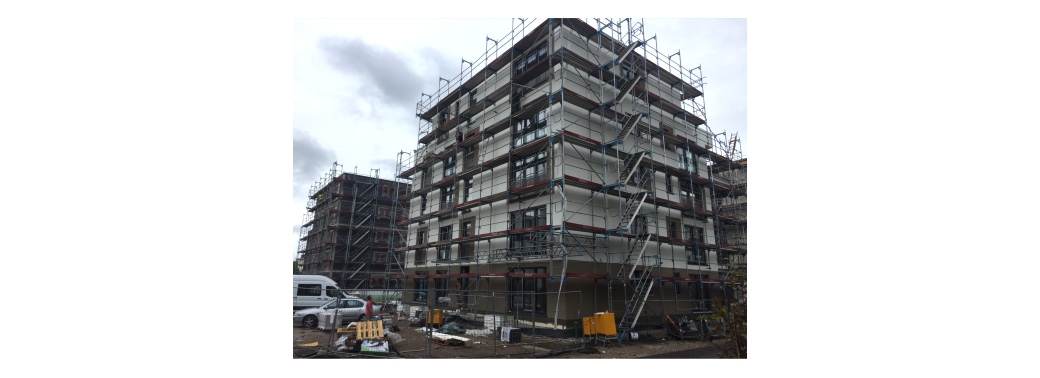

    Fassade des Haus G des zweiten Bauabschnitts ist bereits fertig verputzt

  • August

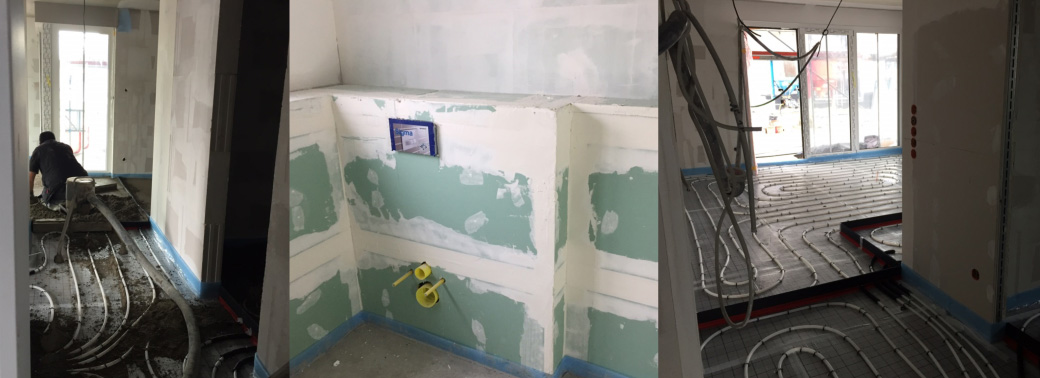

    August 2017

    In den Stadthäusern (F-I) des zweiten Bauabschnitts laufen die Rohinstallations- und die Estricharbeiten.

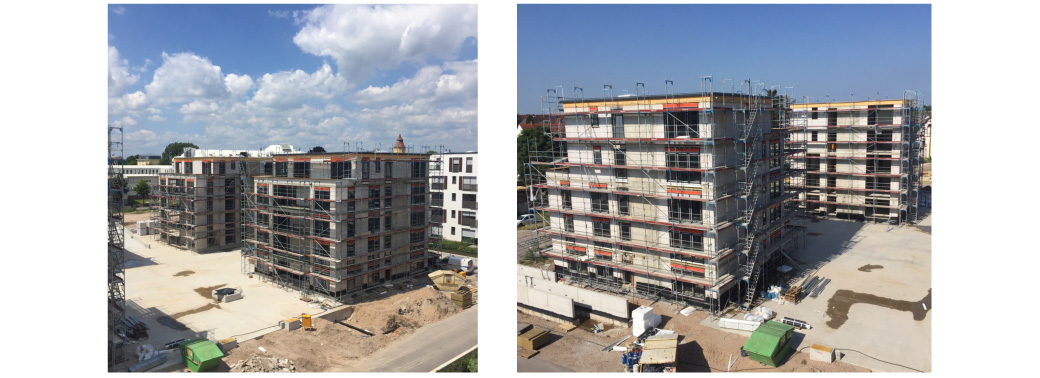

  • Juli

    Juli 2017

    Der Rohbau der Stadthäuser F – I des zweiten Bauabschnitts ist fertiggestellt.

  • Juni

    Juni 2017

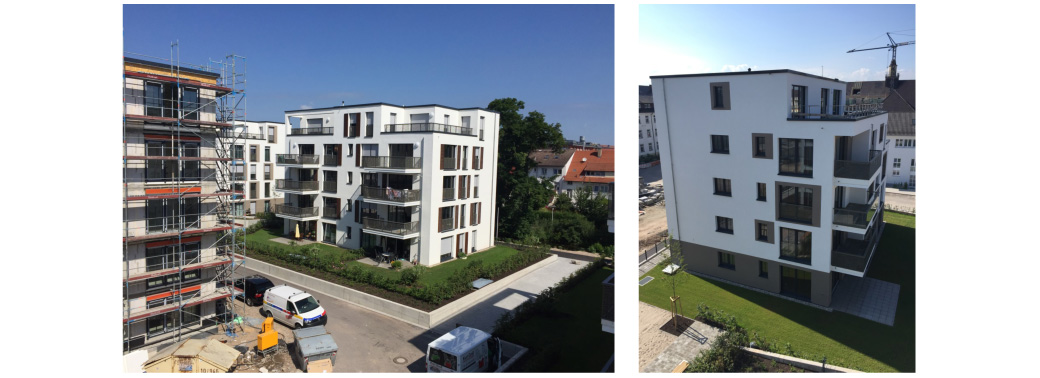

    Die Stadthäuser A - E sind fertiggestellt und werden an die Käufer übergeben. Noch vor geplanter Übergabe der ersten Wohnung sind bereits alle 123 Wohneinheiten der 9 Häuser verkauft.

  • Mai

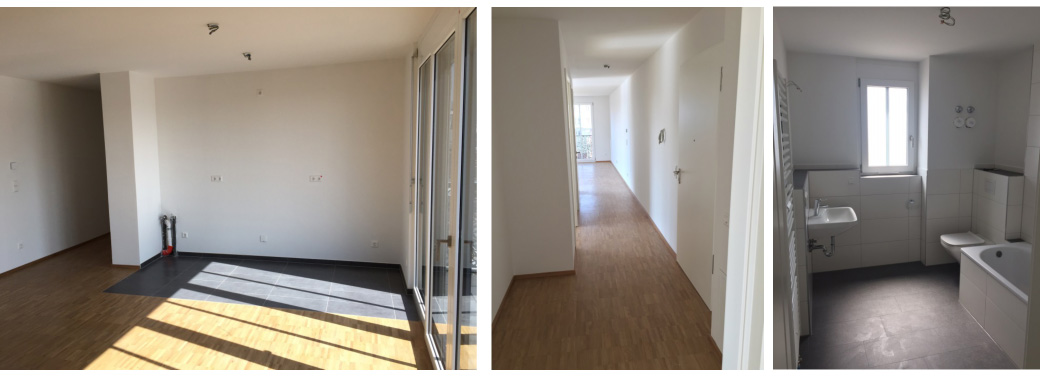

    Mai 2017

    Die lichtdurchfluteten Wohnungen der Stadthäuser A - C sind bereit zur Abnahme. Fast alle Wohnungen sind verkauft.

  • April

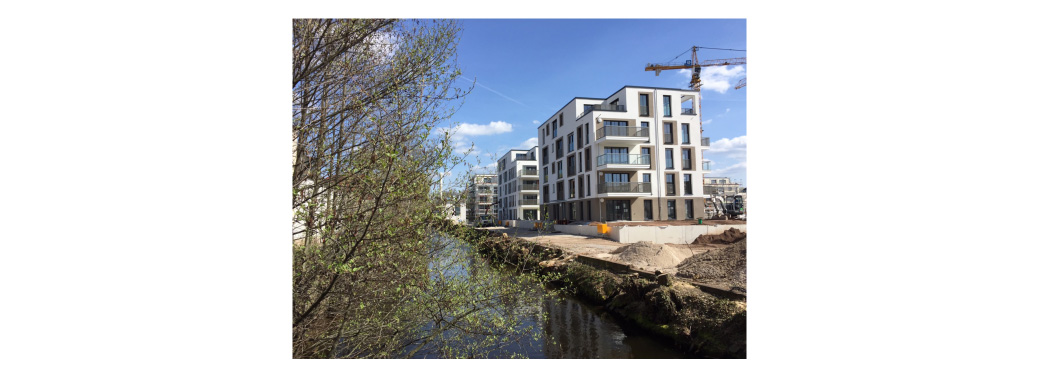

    April 2017

    Die Arbeiten gehen hervorragend voran. Die Stadthäuser A - E können früher wie geplant, bereits im Juni an die Käufer übergeben werden.

  • März

    März 2017

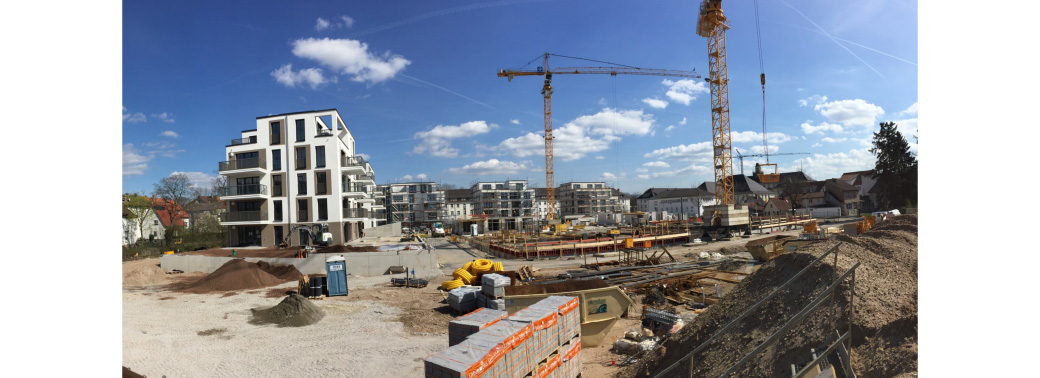

    Die Stadthäuser A - E sind nahezu fertiggestellt. Hochbauarbeiten der Häuser F-I beginnen.

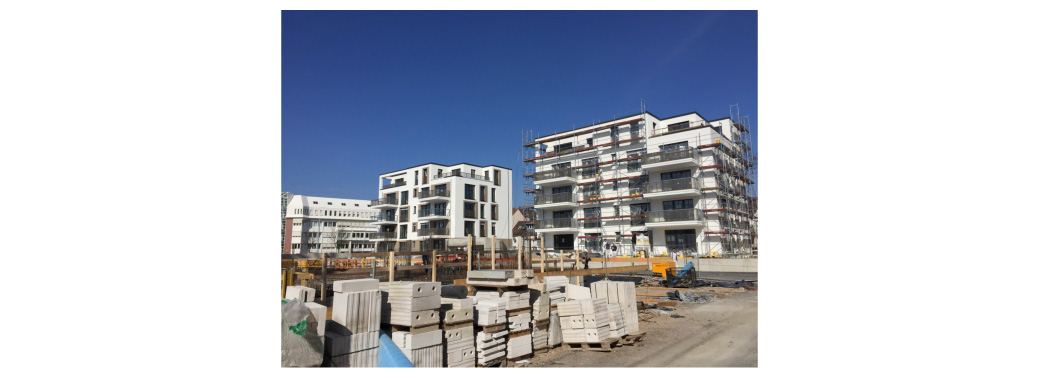

  • Februar

    Februar 2017

    Die Tiefgarage des 2. Bauabschnitts für die Häuser F-I ist fast fertiggestellt.

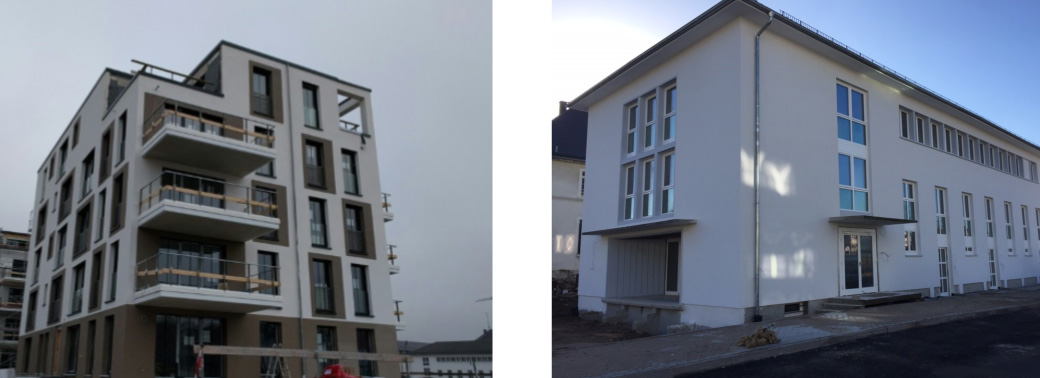

  • Januar

    Januar 2017

    Moderne Architektur in Verbindung mit einer außergewöhnlichen Fassadengestaltung. Im sanierten, alten Kino ziehen die ersten Bewohner ein!

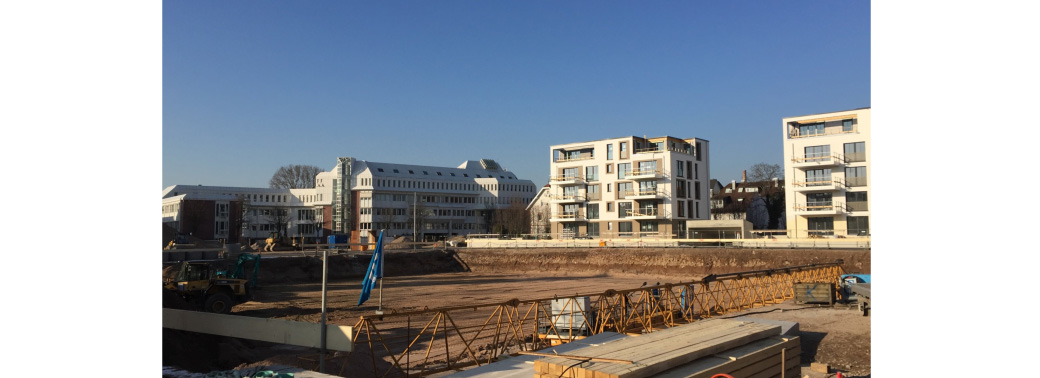

  • Dezember

    Dezember 2016

    Beginn des zweiten Bauabschnittes (Häuser F-I) mit gemeinsamer Tiefgarage. Dank der tollen Architektur und der funktionalen Grundrisse konnten alle 4 Häuser des zweiten Bauabschnitts noch vor Baubeginn verkauft werden.

  • November

    November 2016

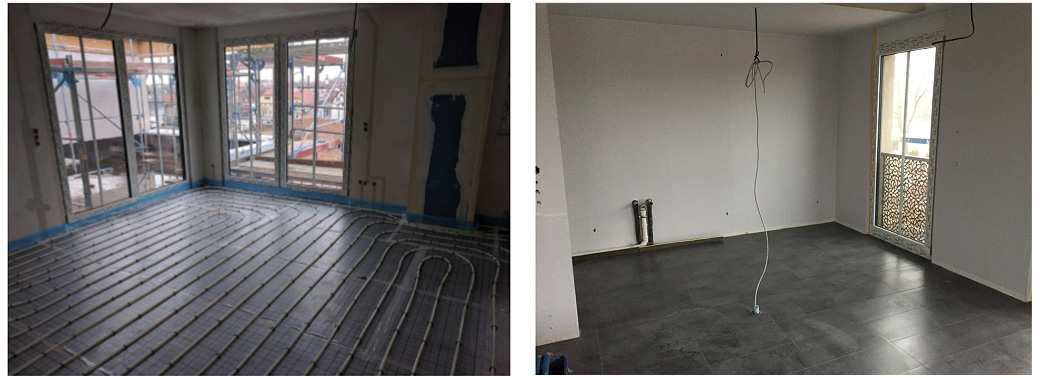

    Die Fenster sind montiert und der Innenausbau geht gut voran. Jede Wohnung erhält eine Fußbodenheizung und fast ausschließlich bodentiefe Fenster.

  • Oktober

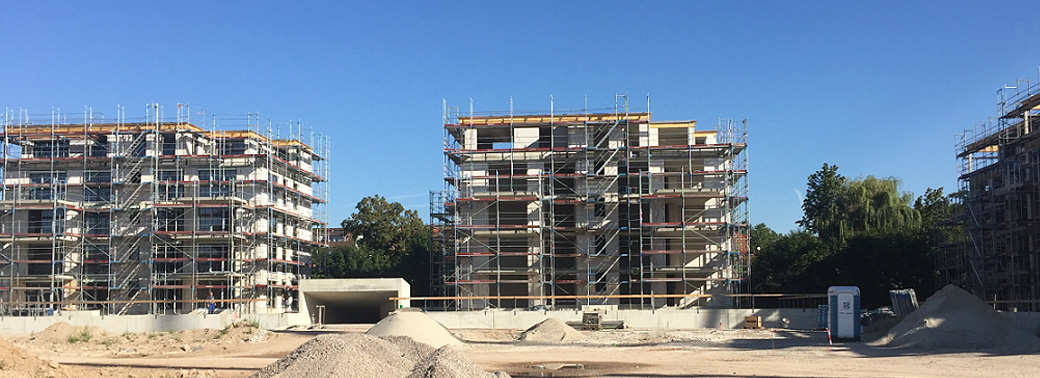

    Oktober 2016

    Die Tiefgaragenzufahrt zwischen den Stadthäuser nimmt Formen an.

  • September 2016

    September 2016

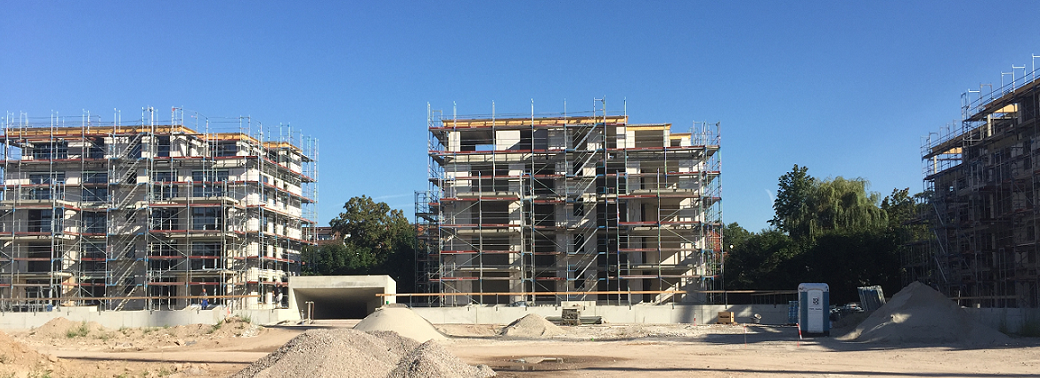

    Der Rohbau der Stadthäuser A - E steht.

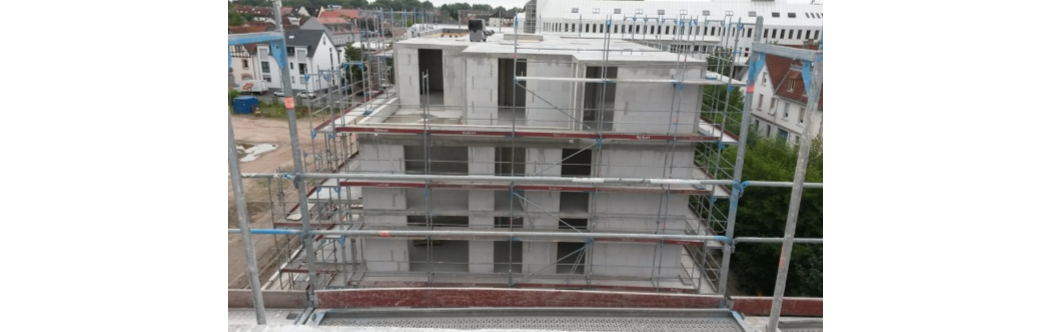

  • August neu

    August 2016

    Der Bau der Stadthäuser schreitet in großen Schritten voran.
    Bereits jetzt, ca. 1 Jahr vor Fertigstellung sind schon rund 70 % der Wohnungen verkauft.

  • Baufortschritt Juli

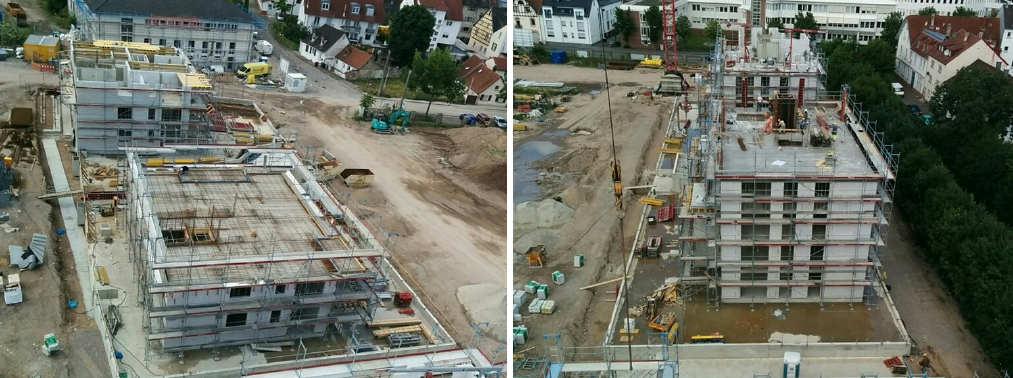

    Juli 2016

    Hier erkennt man die Häuser A, B, C, D und E.

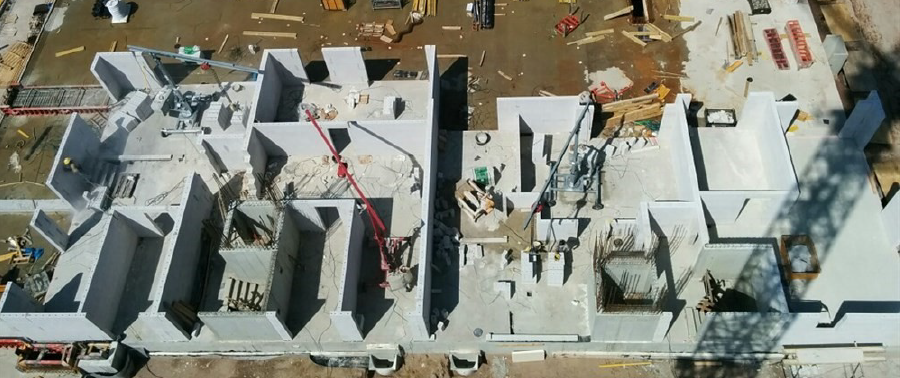

  • joffre bild neu 1

    Juni 2016

    Die ersten Grundrisse der Wohnungen in den Mehrfamilienhäusern sind bereits zu erkennen.

  • grundsteinlegung

    Mai 2016

    Am 2. Mai legten Oberbürgermeister Hans Jürgen Pütsch gemeinsam mit den Projektenwicklern Franz und Karlheinz Falk und Dreßler Bau Niederlassungsleiter Martin Scheibner den Grundstein für das neue Stadtviertel in Rastatt.

  • Website 4

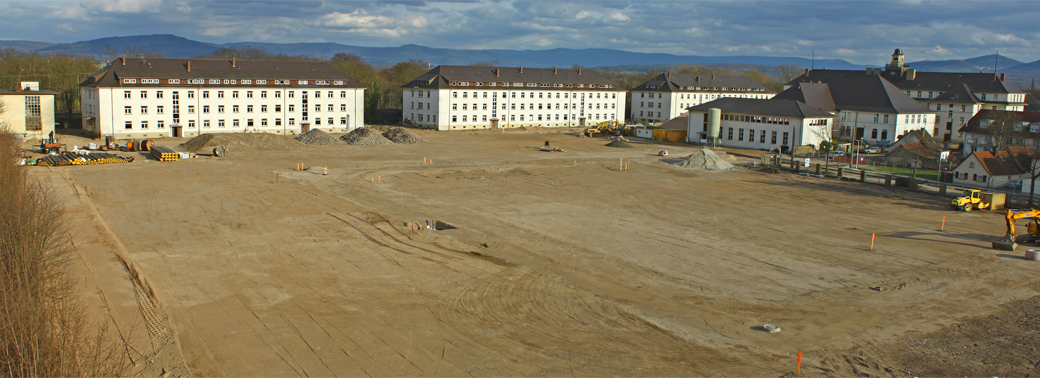

    April 2016

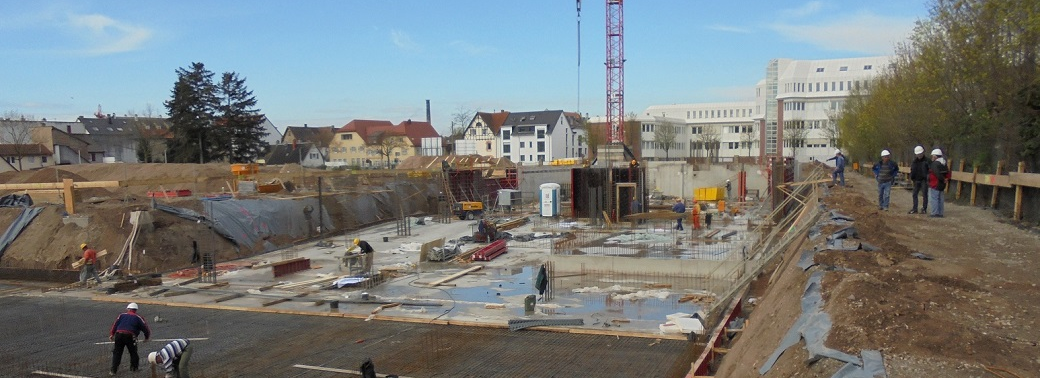

    Die Bodenplatte der Tiefgarage der Mehrfamilienhäuser A, B, C, D und E ist bereits errichtet.

  • Website 3

    März 2016

    In den Mehrfamilienhäusern werden 2,3 und 4 Zimmerwohnungen mit großen Balkon, sowie Penthäuser mit Dachterrassen entstehen.

  • Website 2

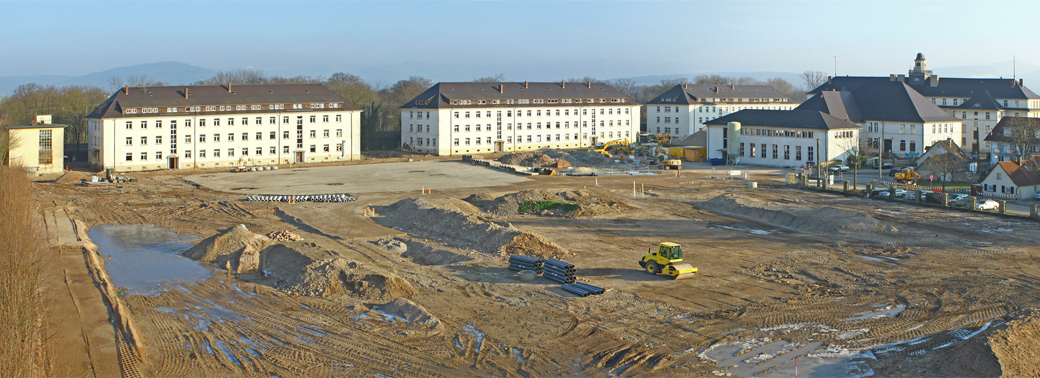

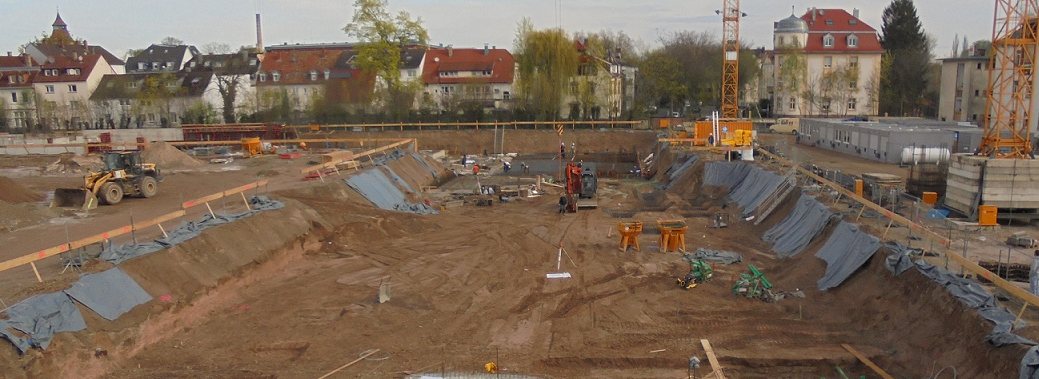

    Februar 2016

    Durch dieses Entwicklungskonzept gewinnt die Kulturstadt Rastatt, die sich dank ihrer sehr guten geographischen Lage und Infrastruktur auch zu einem dynamischen Wirtschaftsstandort entwickelt hat, weiterhin Bedeutung als attraktiven Wohnort.

  • Website 1

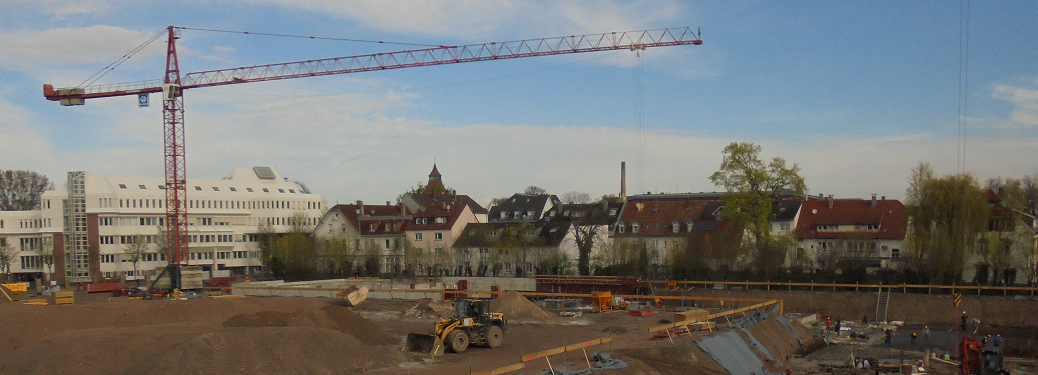

    Januar 2016

    Im nördlichen Teil des Areals beginnt bereits der Bau der ersten drei, von insgesamt elf neuen stilvollen Mehrfamilienhäusern.

  • Dezember 2015

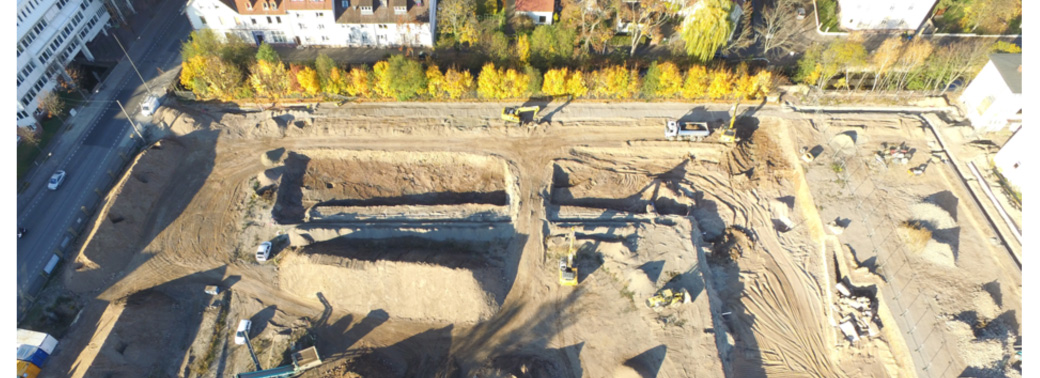

    Dezember 2015

    Die Tiefgarage wird den Anwohnern mit ca. 100 Stellplätzen zum Parken dienen.

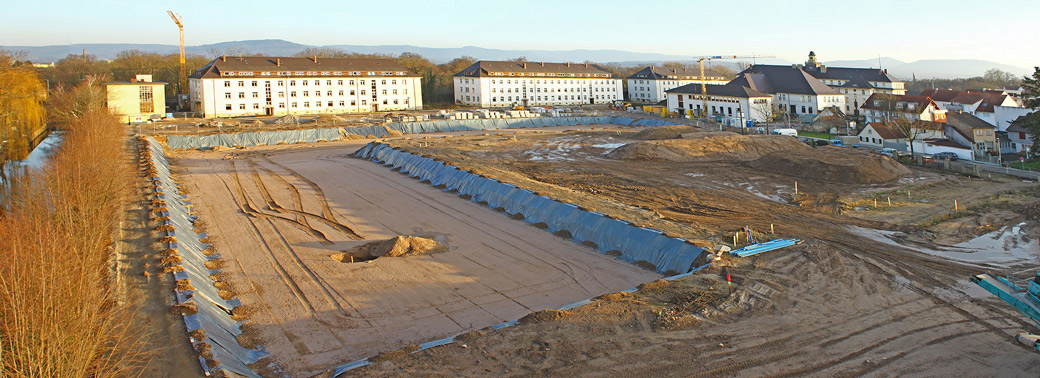

  • Joffre Park RA Zoom Panorama H 19 12 2015jepeg

    November 2015

    Das Viertel verspricht ein glanzvolles Ambiente der Stadt Rastatt zu werden.

  • august 2015

    Oktober 2015

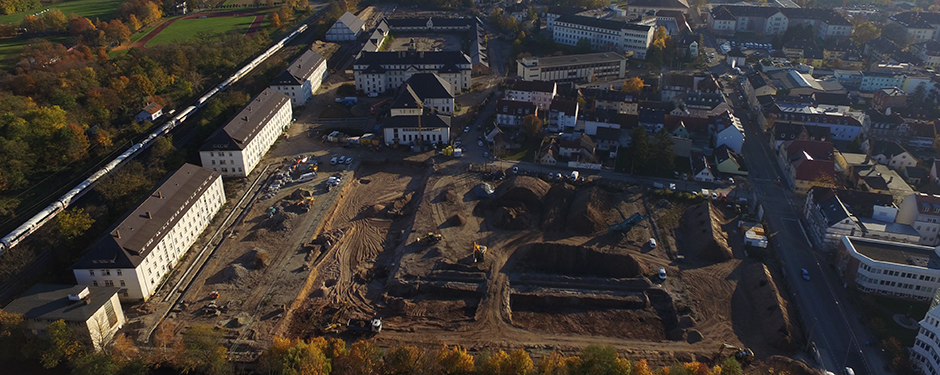

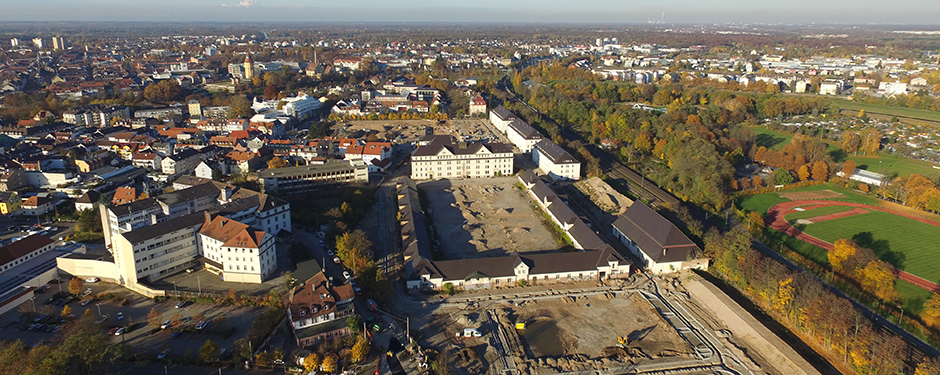

    Diese Häuser sind nur ein Teil des großen Areals, das in seiner Gesamtheit als Neue Ludwigvorstadt gestaltet wird. Die Erschließung der Einfamilienhausbauplätze (im Bild unten) läuft in vollem Gange!

  • september 2015

    September 2015

    In absehbarer Zukunft wird hier ein Neubaugebiet mit elf Mehrfamilienhäusern entstehen. Die Baugruben für die Tiefgaragen werden bereits ausgehoben.

  • baugebiet 08 2015

    August 2015

    In über 400 Wohneinheiten entstehen zahlreiche Zwei-, Drei- und Vierzimmerwohnungen mit großen Balkonen.

  • baugebiet 07 2015

    Juli 2015

    Das Neubaugebiet besteht aus einer harmonisch gegliederten Ansammlung
    von insgesamt 11 ähnlichen Häusern.

  • baugebiet 06 2015

    Juni 2015

    Schöner arbeiten unter Gleichgesinnten.
    Acht Gewerbeeinheiten für Freiberufler und Unternehmer entstehen in der Neuen Ludwigvorstadt. Sie bieten Platz von je 100 bis zu 220 qm. Ausführliche Informationen zu den geplanten Büro- und Gewerbeeinheiten finden Sie hier.

  • baugebiet 05 2015

    Mai 2015

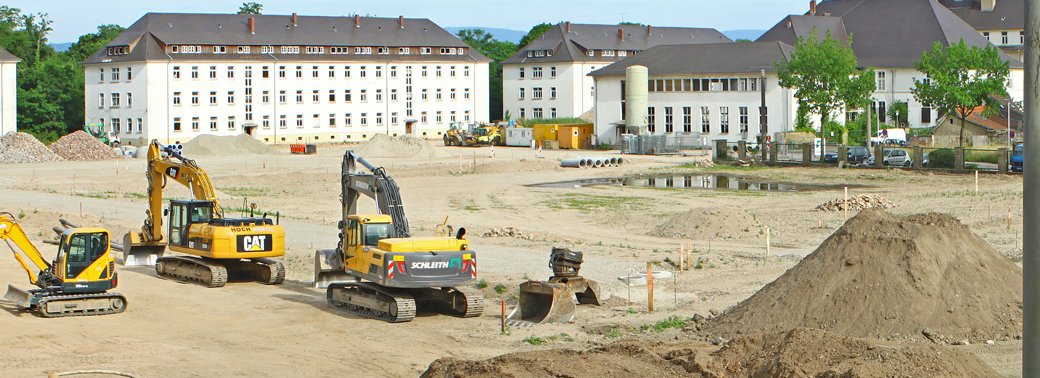

    Aktuell wird im Herzen des Areals das einstige Kino der ehemals hier stationierten Franzosen mit umfangreichen Maßnahmen saniert und zu einem energiesparenden KfW-70-Effizienzhaus mit neuem Innenleben umgestaltet – der richtige Ort für Menschen, die das Besondere suchen.
    Wohnen im ehemaligen Kino.

  • April 2015

    Ab Ende 2015, Anfang 2016 beginnen die Hochbauarbeiten.

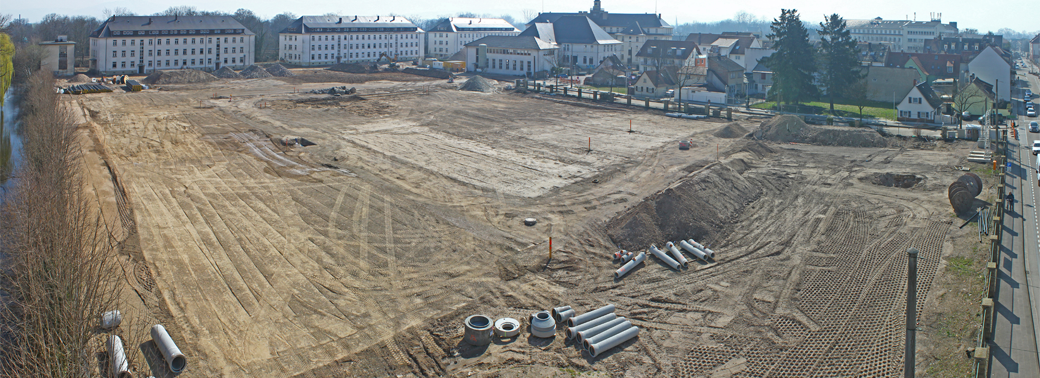

  • März 2015

    Auf dem gesamten Areal entstehen etwa 400 Wohneinheiten für ungefähr 1.000 Menschen, diese werden durch Büro- und Ladenräume ergänzt.

  • Februar 2015

    Bei den Erschließungsarbeiten werden z.B. circa 2,2 Kilometer Kanalisationsleitungen verlegt, beim Bau wird dem Prinzip Nachhaltigkeit Rechnung getragen. So werden 15.000 Tonnen Beton vor Ort recycelt, alte Pflastersteine aus der Militärzeit werden in Rinnen verwandelt. Aus der ehemaligen Kleiderklammer wird ein Nahversorgungszentrum für Energie.

  • baugebiet 01 2015

    Januar 2015

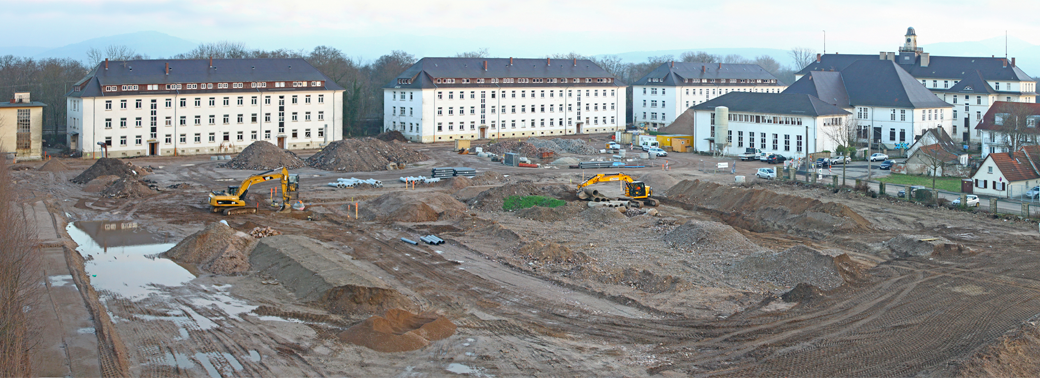

    Neben mehreren modernen, hochwertigen und energieeffizienten Mehrfamilienhäusern, baut die Falk-Gruppe das alte Kino denkmalgerecht zu hochwertigen Wohnungen um.

  • baugebiet 12 2014

    Dezember 2014

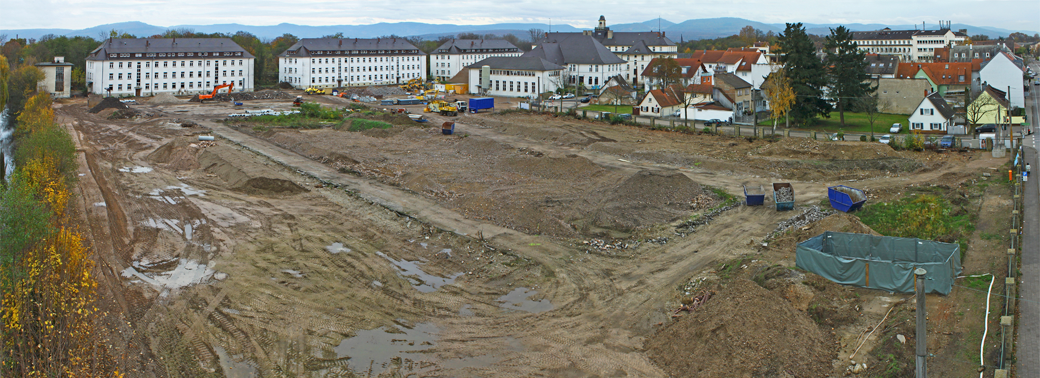

    Im Frühjahr 2017 sollen die ersten Bewohner der Neuen Ludwigvorstadt bereits in ihr neues Heim ziehen können. hier.

  • baugebiet 11 2014

    November 2014

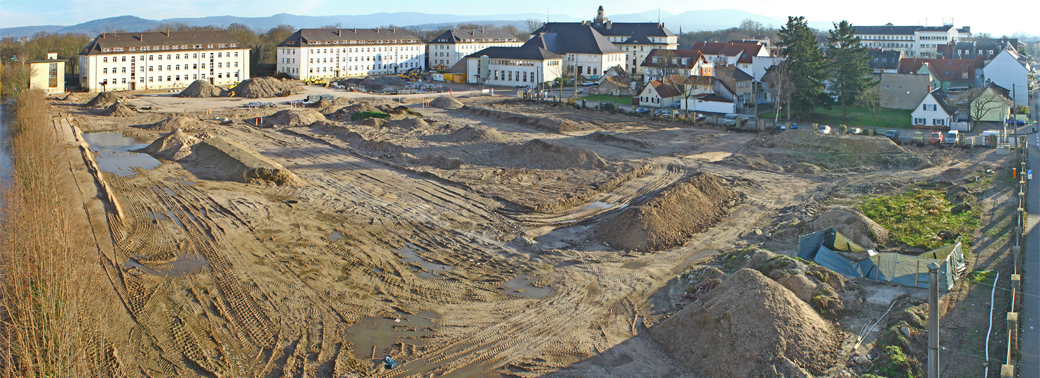

    Die Erschließungsarbeiten in der Neuen Ludwigvorstadt haben begonnen.
    Hier entstehen mehrere moderne, hochwertige und energieeffiziente Mehrfamilienhäuser.
    Ausführliche Informationen zu den geplanten Wohnungen finden Sie hier.



  • Impressum
  • Datenschutz
Joffre Park GmbH



Joffre-Park Entwicklungs GmbH
Ein Unternehmen der Falk-Gruppe
Lange Straße 47
77652 Offenburg

Öffnungszeiten
Montag - Freitag: 9.00 - 12.00
Montag + Mittwoch: 14.00 - 17.00





Objektadresse
Jahnallee / Karlstraße / Dionys-Mellert-Straße
Josefstraße
76437 Rastatt

Falk Immobilien



Tel: 0781 9241 100
Fax: 0781 9241 - 133
info@falk-gruppe.com
www.falk-gruppe.com

Auf dieser Webseite werden Cookies eingesetzt, um die erforderlichen technischen Funktionen zu ermöglichen und sicherzustellen.
Akzeptieren
Weitere Informationen
